太原市的城市建设正大刀阔斧的进行当中,毋庸讳言,太原的城建、交通市民尤为关注,也有切身体会。
本文对2016年太原城建交通问题网友建议进行整理,归纳出2016太原十大民生难题,能否做出调整,何时做出调整,还需有关部门进行调研解决。
问题一
许坦东街太行路拥堵
许坦东街以东,道路狭窄,上下班时间非常拥挤,堵车需要一个小时,甚至行人都无法正常通行,对居民出行造成了严重的影响。经常出车祸,路面本身就窄,加之附近道路一封闭,各种车辆从此经过,许坦东街交通压力更大。由于没有下水道,雨后通行极为不便.。.等等,据官方信息讲三到五年内将要完全解决。

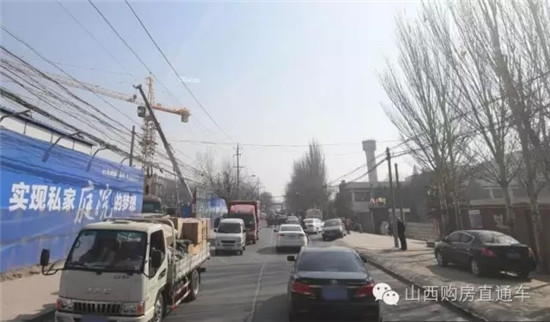

许坦东街
问题二
汾东中学何时能够开建
小店区中学教育资源比较薄弱,汾东中学的建设就是要解决教育均衡布局这一问题。从2011年开始,小店区政府就宣布要斥巨资开工建设汾东中学。但计划一直被搁浅。
示意图
官方回复:汾东中学新建工程是为缓解小店区拓展优质中学教育资源而实施的一项民生重点工程。该项目因汾东商务区规划建设用地调整影响、南部路网修正用地调规及调规后数据不一致需重新办理手续等多方原因,工程至今未开工。 该工程目前已完成被征地农民社会保障落实、所征地块地震安全性评估检测、地勘招投标
问题三
太钢迎新街红楼社区
太钢迎新街红楼是50年代盖的房子,没有暖气、煤气、环境恶劣,网上也公布了列入2016年棚户区改造计划,并上报市保障办,居民关心开工时间。
太钢红楼社区
官方回复:经尖草坪区政府核实,迎新街红楼棚户区改造项目目前已列入2016年棚户区改造计划,并上报市保障办。尖草坪区政府正在积极与太钢沟通,协调办理前期工作,进一步摸清底数。下一步确定改造主体后,将启动改造工作。
问题四
漪汾街拓宽改造工程
漪汾街双向四车道的断面难以满足日益增长的机动车交通量的需求,不但给周边居民的出行带来不便,作为一条城市主干路也影响了城市的形象,路面大幅破裂,电线如蛛网般悬挂空中…半年已经过去,丝毫没有开工迹象。
官方回复:关于漪汾街西延问题,因贯穿重机宿舍,厂区及太原科技大学校园,拆迁量大,目前暂不具备建设条件,待条件成熟后,再进行改造。
问题五
建设路大货车通行扰民
建设路14年底起限制大货车通行,但目前每天都有大量大货车行驶,给周边住宅带来极大的噪音干扰,尤其北大街至府东街路段。晚上大货车更是排队经过,扰民严重,无法入睡。
官方回复:目前,市交警支队已在全市范围内开展城市交通秩序整治行动,整治的重点路段包括建设路全线,市交警支队将进一步加大对砼土车、渣土车、中重型载货车闯禁行、超速超载、涉牌涉证等严重违法行为的管理,通过全警动员、落实责任、强化管理,提升道路安全管理水平,保障道路交通安全。
问题六
龙城大街东延
官方回复:龙城大街东延工程于2014年5月开工建设,但因太原灯泡厂宿舍、省化工农药厂宿舍、中外运仓库、省农机公司仓库、郑村宅基地、煤机厂宿舍及部分厂房的拆迁及郑村、西峰、北营村的林地征用问题,工程无法顺利进行。目前,太行路南延(站前南街—龙城大街太榆路立交桥)拆迁工作已基本完成,2015年10月施工单位已进场施工,中心街跨线桥已完成打桩,该段工程预计2016年6月底完成;南中环太行立交桥至站前南街段仍有太原灯泡厂宿舍四栋楼、省农业生产资料库及省化工农药厂宿舍拆除尚未完成,无法进场施工,小店区政府正在积极组织拆迁。市城乡管委将根据拆迁进度及时安排施工队伍进场,尽快完成太行路南延与龙城大街东延工程,完善龙城大街周边路网工程,为当地居民创造良好的出行环境。
问题七
坞城路东延
坞城东街位于太原市小店区,是一条东西向的街道,西起坞城路,东抵太榆路东,改造和东延之后,可以有效缓解长风东街交通压力。
官方回复:关于坞城东街东延改造问题,由于涉及城中村拆迁改造尚未全部完成,无法开工建设。须待拆迁完成后,即可动工建设。
问题八
长兴北街西延改造
官方回复:长兴北街西延改造问题,市住建委已下达建设计划,由于拆迁工作尚未完成,项目暂时无法开工。目前相关部门正积极推进,待拆迁完成后,将尽快启动建设。
问题九
双塔南路改造
官方回复:2013年市住建委已下达了建设计划。由于拆迁不到位,无法开工建设。今年初步计划再次列入城建计划,待拆迁完成后,即可动工建设。
问题十
千峰南路南延
官方回复:关于千峰南路南延打通问题,因贯穿太化厂区及众多小区,拆迁量大,目前暂不具备实施条件。
